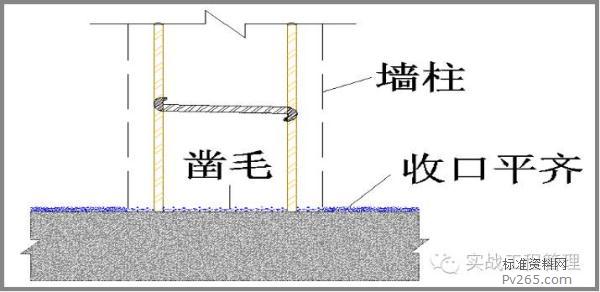

第一节 墙柱模板(接茬工艺) 1、墙柱接茬位置模板应伸至接缝以下螺杆上,为防止漏浆,接缝位置采用双面胶条封堵,墙柱根部用水泥砂浆封堵模板。 2、当采用下层已有对拉螺杆洞对拉加固时,其距接缝位置应小于300mm;当采用预埋锁脚螺杆时,其距接缝位置150mm。 3、两种方法螺杆水平间距均为600mm,满足相应的专项施工方案。 墙预埋锁脚螺杆 利用下层已有对拉螺杆洞加固 预埋锁脚螺杆 第一节 墙柱模板(接茬、板面接缝) 1、梁板柱分开浇筑的柱面浇筑标高必须严格控制,其收口要平齐。 2、为保证柱接茬密实,其接缝位置必须在浇筑混凝土前将浮浆凿除。 柱接茬位置 楼板面接缝 楼板面接缝封堵 第二节 梁模板 梁模板加固通用要求: 1、严格按照施工方案安装穿梁螺杆(当梁高小于500mm时,可采用短木方或小块层板于梁中部加撑,外边梁需用螺杆加固)。 2、模板拼缝处要贴海绵条并用木方压实。 3、根据构件截面尺寸进行模板设计,一般内楞采用木方,间距200mm并符合方案要求,外楞采用木方或钢管,如采用钢管使用双钢管,穿梁螺杆紧固,螺杆直径≥ Ф12(根据方案要求),并采用配套的螺帽和3型卡。 4、梁底支撑体系满足方案要求,梁板模板应分开编制施工方案(分转换层、标准层、普通地下室),转换层方案须作专家论证。 标准层模板支撑体系 第三节 梁柱接头模板 1、采用层板定型加工制作,严格控制加工尺寸。 |
