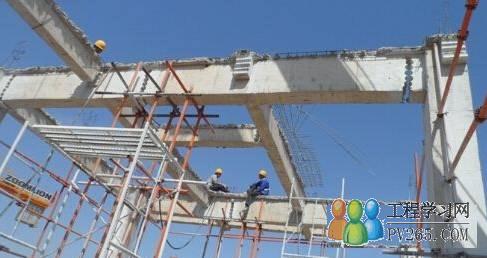

冷地区开冻后; ⑥停用超过一个月。 2、脚手架规范规定: 脚手架在使用过程中,应定期进行下列检查: ①杆件的设置和连接、支撑、门洞桁架等的构造符合规范和方案的要求; ②地基应无积水,底座无松动,立杆无悬空; ③扣件螺栓(碗扣)应无松动; ④立杆的沉降与垂直度的偏差符合规范要求(分20米以下和20米以上两 种检查指标); ⑤安全防护措施符合规范要求; ⑥脚手架无超载使用。 3、交通运输部下发的《高速公路预防施工起重机械和支架脚手架等坍塌事故专项整治工作方案》要求:满堂支架、脚手架和大型模板支撑体系搭设完毕,施工单位应组织验收,通过验收的应挂牌公示,明确荷载、载人数量、搭设责任人姓名以及联系方式等相关内容。 8、堆载预压 1、预压目的: ①检验支架及地基的强度; ②消除整个支架的塑形变形; ③消除地基的沉降变形; ④量测支架的弹性变形。 2、所有连续梁的支架都必须进行预压,不得以典型梁段预压结果代表其他梁段的预压。 3、预留接头承压非弹性变形沉降量,按以下原则设置:木与木:每个接头的顺纹2mm,横纹3mm,木与钢:每个接头2mm,并根据箱梁基础的处理情况(地基承载力试验结果),在支架搭设过程时预留1~2.0cm的沉降量,同时考虑设计给出的桥梁预拱度。 4、压重一般采用砂袋,应根据连续梁断面分部位设计压重。预压重量为混凝土实际浇筑重量的1.2倍,预压时分阶段预压,一般按20%、40%、80%、100%、120%进行。 5、预压前应在底模设置沉降观测点,砂袋在吊装过程中不得影响观测。 6、预压过程中注意对支架进行观察,发现问题时停止加载,分析原因采取有效措施后方可继续加载。 7、加载前、加载过程中和加载完成后应根据施工方案要求的频次进行水准观测,并绘制沉降观测曲线。所有的观测记录和结论均应签字齐全,存档备查。 8、预压的全过程一定要注意预压材料的防雨水,否则会产生雨水的加载,以往的工程发生过类似的事故。 9、预压完成后根据观测结果,稳定后方可卸载。卸载时必须按预压重量倒续同步进行。卸载后根据预压观测结果预留底模标高,彻底消除主体结构施工过程中的变形,从而保证连续梁线型。 9、支架脚手架拆除 1、模版支架脚手架拆除时间根据模版部位和混凝 12/16 首页上一页101112131415下一页尾页 |
