工程总承包项目实施各阶段岗位、职责分工清单

时间:2016-07-23 来源:网络 作者:佚名 收藏到我的收藏夹
简介:来源:高登项目管理 如有侵权,请联系删除   工程总承包是指从事工程总承包的企业受业主委托,按照合同约定对工程项目的可行性研究、勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或

来源:高登项目管理

如有侵权,请联系删除

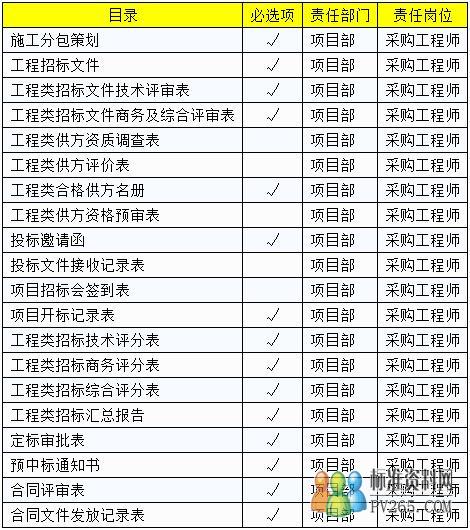

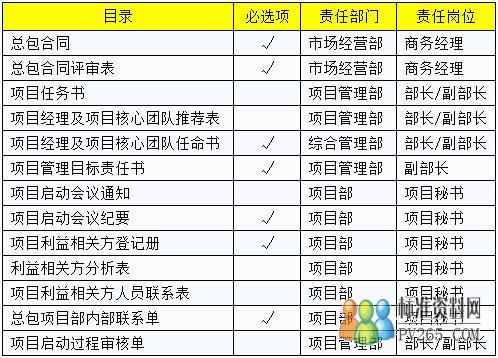

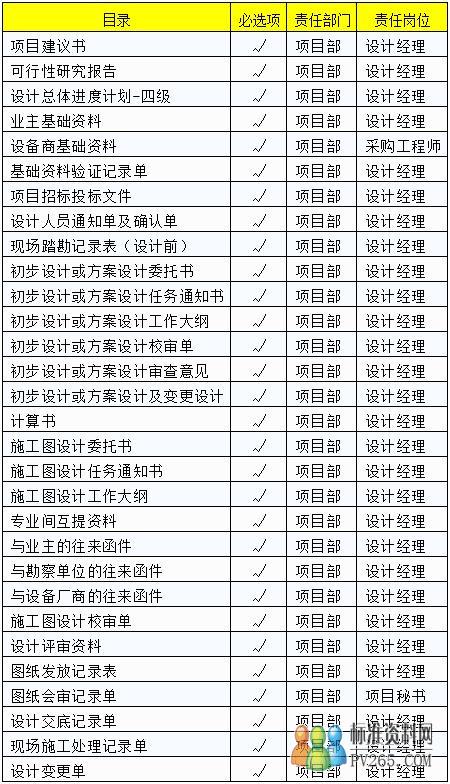

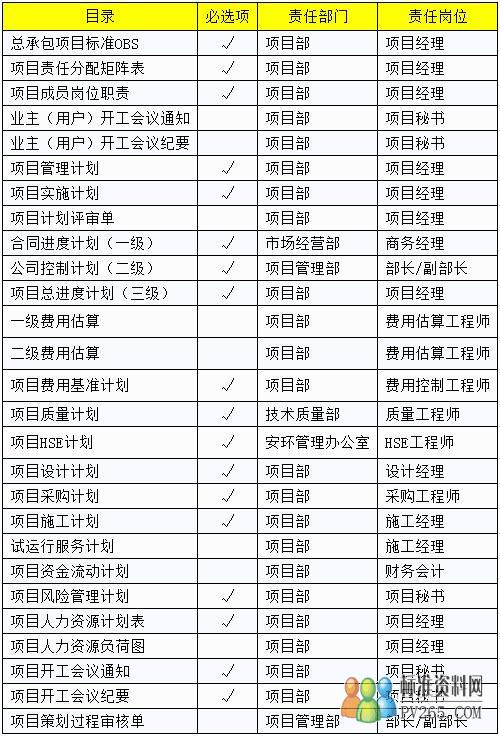

  工程总承包是指从事工程总承包的企业受业主委托,按照合同约定对工程项目的可行性研究、勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。工程总承包企业对承包工程的质量、安全、工期、造价全面负责。工程总承包企业必须取得国家住建部或省市级颁发的相应资质证书。那么工程总承包项目各阶段的岗位、职责分工都有哪些呢?
