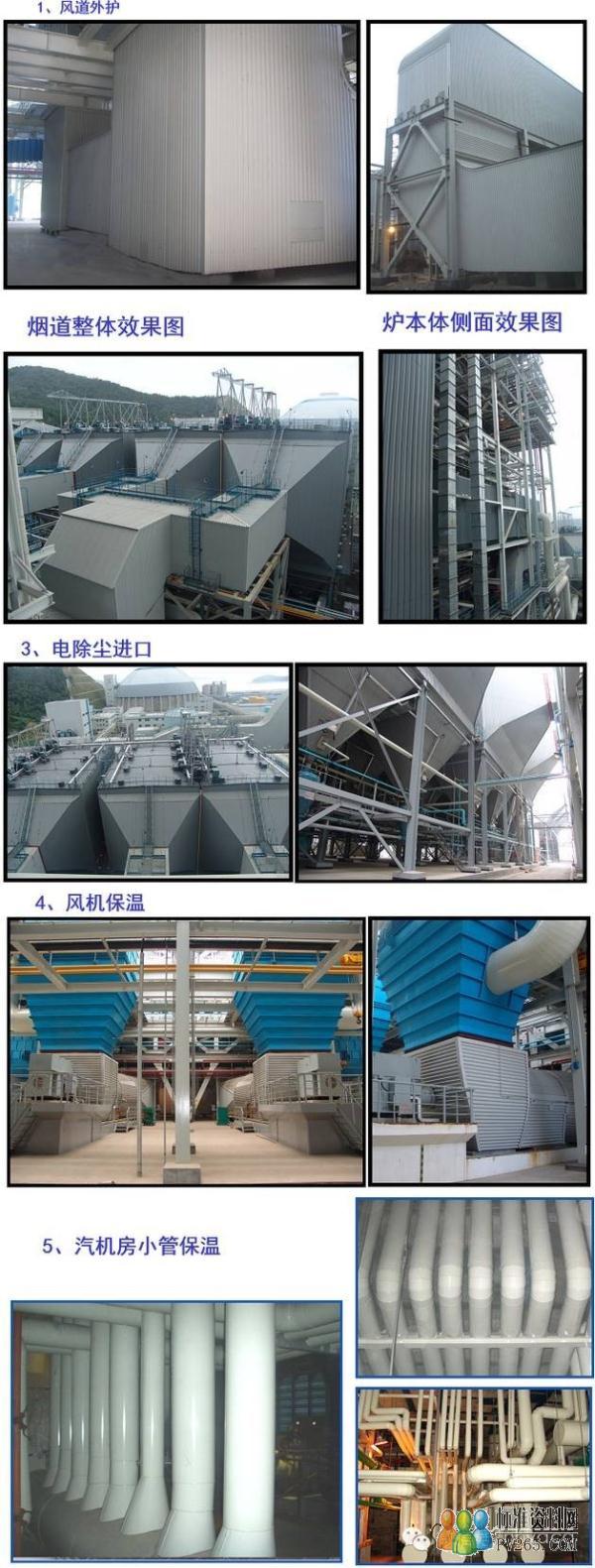

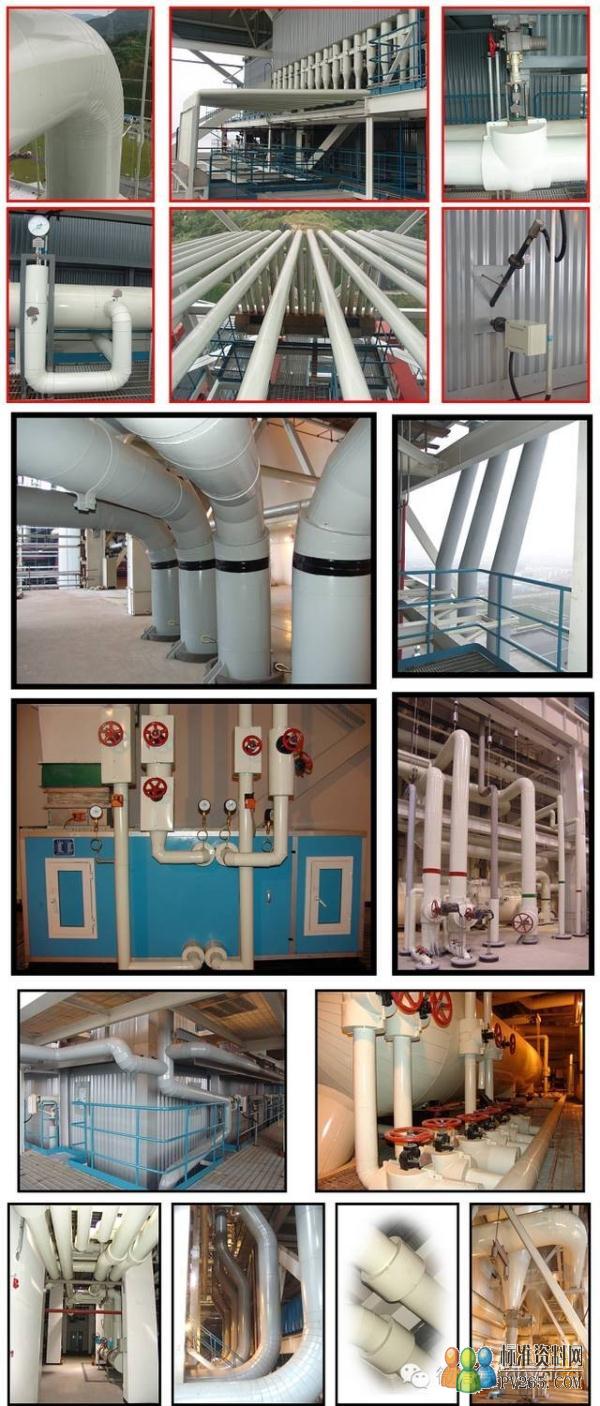

施工原则 1)焊接骨架根据膨胀量大小预留膨胀间隙。 2)外护安装遇到障碍根据设备膨胀方向应预留足够的膨胀间隙。 3)外护两板搭接部位采用磨擦结构,不许两板用铆钉(自攻螺钉)连接在一起。 4、施工过程保温材料防雨措施 1)按现场需求分批进料,材料到场经验收合格后,立即入库。妥善保管。 2)根据南方多雨天气的特性,施工队伍每天必备防雨布。以应急突变的天气,作防雨保护。 3)室外设备及管道保温要求在无雨天施工,保温层和外护板同步进行,也是保温材料防雨措施之一。 施工过程管理 1、施工队伍管理 宁海保温施工的管理由防腐保温代表项目部行使职能, 宁海#1机组保温工程的施工单位只用一家——福建南平队。是通过2#机组多家抢活施工的模式,分析后作出的决定。基于几种原因考虑:一、内部单位之间的工作接口没了,分工、推诿现象没了,管理的工作量减少;二、便于工艺标准统一,便于标准的执行;三、公司内首次采用南方队伍,拓宽社会可用资源;四、据分析,南平队有一定的施工业绩,具有独立承包的实力,但风险并存。 2、管理与内控 防腐保温公司职责 1)代表项目部行使管理职能,分解本专业质量目标,制定实施措施。 2)制定内部管理制度,并实施。《保温公司内部管理制度》、《分包商管理制度》。 3)编制、审核作业方案的可行性,组织分析、研究确定方案的优化。 4)编制并组织技术交底工作,主持重要工程施工项目的技术交底。 5)负责技术管理;负责三级验收;专人负责过程控制。 6)按计划组织施工,协调外部接口。 福建南屏施工队职责 1)班组自控管理。质量一次成优,减少返工。设置专职质检员,全过程旁站,治理违规。 2)按规定生成过程记录。 3)提出需求计划。如工序交接、验收申请、材料报验。 4)负责成品保护;文明施工。 5)内部合理安排施工,质量、安健环、工期满足要求。 注: 1#机组施工中,南屏队施工人员最多达到150人,且内部不安排加班。施工效率高。 精雕细凿的保温工艺品 下面是取自工程的设备与管道保温一些图片。从细部的精雕细凿,到成品的整体观感,或许能发现质量提升的切入点,或许有启发。 |
