型钢悬挑脚手架施工工艺(含验收)

时间:2016-05-23 来源:网络 作者:佚名 收藏到我的收藏夹
简介:1、型钢悬挑脚手架技术参数 案例工程采用悬挑式脚手架,其搭设技术参数如表所示 搭设高度 <20m 钢管类型 Ф48 × 3.0 脚手架排数 双排 立杆横距(m) 0.8 立杆纵距(m) 1.5 脚
本工程工期紧张,需要各项工序提前插入交叉施工,如,塔楼上部结构施工时,下部则插入幕墙施工,须对脚手架全密封处理,具体处理方法及方式详‘悬挑脚手架底部封闭处理措施’。

悬挑外架在作业层上设置钢笆片脚手板,并设置钢板网,防止坠物穿破安全网伤人。钢板网设置在安全网内侧,用14#铅丝与外架钢管间绑牢,为便于周转使用,宜采用定型化钢板网,钢板网宽度采用1500mm和1800mm 两种规格尺寸。

4.检查验收

4.1、脚手架的验收时间

(1)、作业层上施加荷载前;

(2)、每搭设完两层后;

(3)、达到设计高度后;

(4)、遇到六级大风与大雨后;

(5)、停用超过一个月。

4.2、外脚手架的检查验收

1)A、脚手架的验收的依据

(1)、《建筑施工安全检查标准JGJ59-2011 》;

(2)、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011 );

(3)、《本工程外脚手架施工方案》;

(4)、有关技术交底文件。

2)、悬挑式外脚手架验收的内容

悬挑外脚手架在使用过程中应定期检查下列项目:

(1)、杆件的设置和连接,连墙件、支撑、门洞等的构造是否符合要求。

(2)、扣件螺栓是否松动;

(3)、安全防护措施是否符合要求;

(4)、是否超载;

(5)、固定工字钢以及拉钢丝绳的钢筋环是否松动、脱落;

(6)、钢丝绳是否出现断股等;

(7)、脚手板搭设是否满铺、牢固,且没有探头板。

3)、外脚手架的技术要求与允许偏差

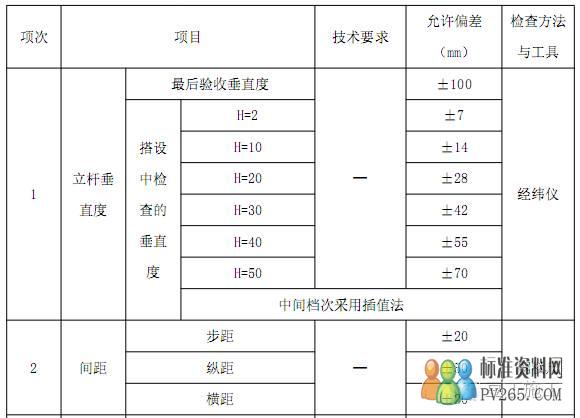

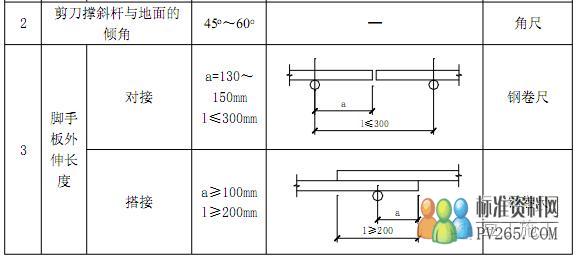

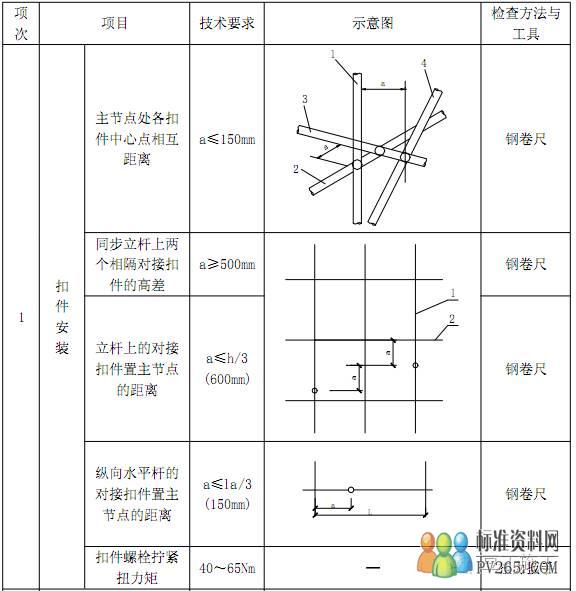

脚手架技术要求及允许偏差表

外脚手架检查项目一览表

4.3、外脚手架验收要求

架子搭设和组装完毕,使用前必须由公司负责人带队检查,项目经理、技术负责人、项目安全负责人、架子班长等人员组成检查小组参与检查,进行验收,并填写验收单。

本外架只能作围护架和操作架使用,不允许将其作为主体结构施工模板加固和支撑架使用。转料平台的搭设应与外脚手架完全分离,不得利用外脚手架作为转料平台。在特殊情况需要在外脚手架上搭设转料平台时应请技术部门出书面的通知及方案。转料平台上料时,须轻放堆载物,并保证转料平台的受力均衡,不得随意超负荷使用。

施工人员必须严格执行《建设工程施工安全技术操作规程》。

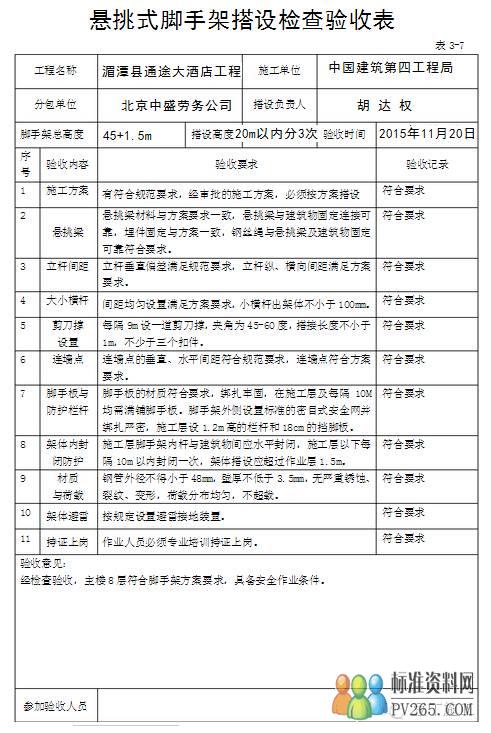

悬挑外架验收表

4.4、连墙件

连墙件采用短钢管预埋在混凝土边梁上,根据连墙件平面图放置,预埋完毕后在混凝土浇筑前再次检查位置及预埋的埋入尺寸及外伸尺寸,其中外伸尺寸不得少于200mm。垂直度全高控制在20mm内,位置偏差控制在50mm内。

4.5、卸荷装置

卸荷装置包括吊环预埋及钢丝绳吊拉,吊环装置检查项目包括布置、直径、楼层设置的位置。钢丝绳必须张拉紧固,检查项目为钢丝绳的直径,类型,钢丝绳直径不得小于验算结果的数值;连接头螺栓的布置方法及安全弯的设置。钢丝绳紧固采用手动葫芦拉紧连接,钢丝绳夹紧固后松开手动葫芦。

来源:豆丁施工

4/4 首页上一页234
上一篇:什么是高压焊工
下一篇:史上最宽松监理企业资质来袭
评论功能暂停使用! 共有条评论
用户名: 密码:
验证码: 匿名发表
Powered by www.pv265.com   © 2011-2014
