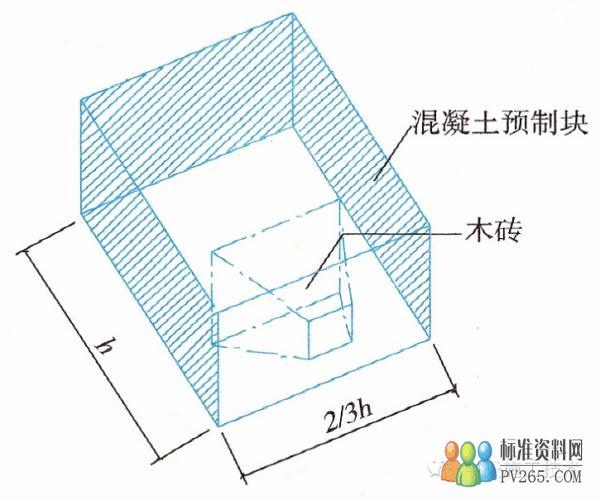

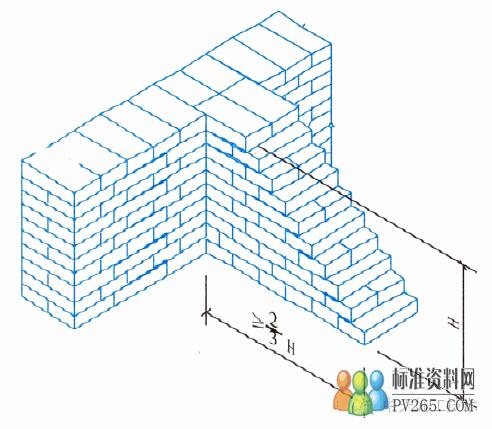

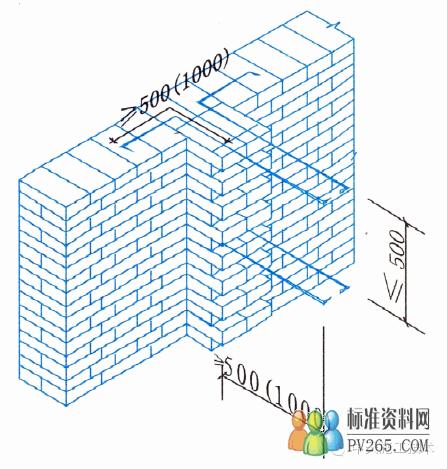

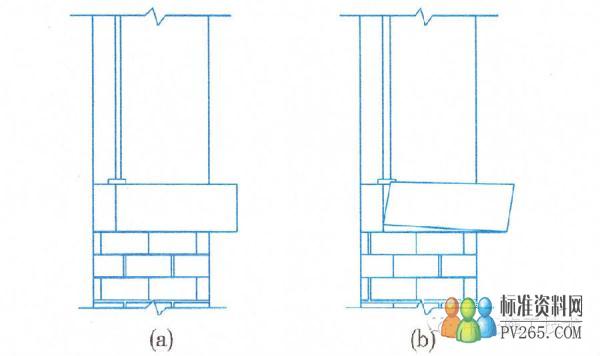

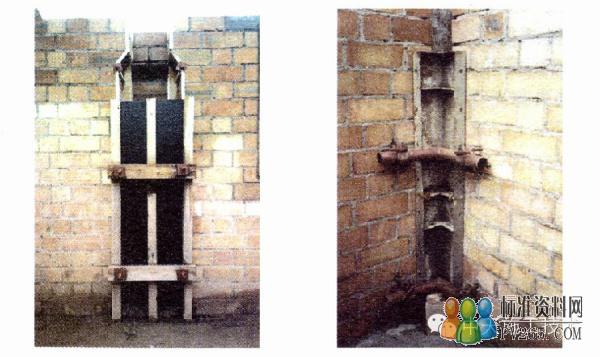

(11)留槎:砖墙转角处和交接处应同时砌筑,若不能同时砌筑时必须留斜槎,普通砖砌体斜槎水平投影长度不应小于高度的2/3。隔墙与承重墙或柱不能同时砌筑时可留凸槎,但必须沿墙高每500mm加设拉结筋,其埋入长度从留槎处算起每边均不少于500mm(非抗震区)或1000mm(抗震区),末端应有90°弯钩。砌体接槎时,必须将接槎处清理干净,浇水湿润,并应填实砂浆,保持灰缝平直。 实心砖斜槎砌筑示意图 实心砖直槎砌筑和拉结筋效果图 (12)过梁、梁垫安装:其标高、位置及型号必须准确,支座上砂浆平垫满。如铺灰厚度超过20mm时,应用豆石混凝土铺垫。过梁两端支撑点长度应一致并符合设计要求。施工洞上部应加预制钢筋混凝土过梁,洞口净宽不应大于1000mm,并要按留槎方法预埋拉结筋,其侧边离交接处墙面不应小于500mm。宽度小于1000mm的洞口可用钢筋砖过梁。 砌筑钢筋砖过梁应先在门窗口上过梁底部支模板铺水泥砂浆。钢筋砖过梁模板支撑用立于窗台上的琵琶撑,或在两侧砖缝内加钉子挑住模板,中间起拱1/100;过梁底部铺设的水泥砂浆厚度宜为30mm,钢筋要压入砂浆;钢筋按墙厚每300px配一根直径6mm的钢筋,支撑长度不小于240mm,在两端设置向上的弯钩,并将其压入竖缝内;过梁的第一皮砖用丁砖砌筑,此后逐层往上砌,在5皮砖厚度内及钢筋长度内要用不低于M5的水泥砂浆砌筑。 钢筋砖过梁示意图 (13)木砖安砌:木砖应提前做好防腐处理,预埋时小头朝外,大头向内,其数量视洞口高度定。洞口高度在1.2m以内,每边放2块;高1.2m~2m,每边放3块;高2~3m,每边放4块,埋设位置一般在洞口上下四皮砖各放一块,中间均匀布置。对120mm墙可用混凝土制备,以防不牢。 木砖安砌示意图 (14)预留孔洞及穿墙管道:孔洞及穿墙管道必须按设计要求事先预留,不得事后剔凿。电线埋管槽必须用切割机切割,宽度超过300mm的洞口应设置钢筋砖过梁或预制钢筋混凝土过梁。 (15)构造柱砌筑:与构造柱连接处砖墙应砌成先退后进马牙槎,每个马牙槎沿高度方向的尺寸不宜超过300mm,也不宜超过五皮砖。当设计无要求时,沿墙高设置拉结筋,每边伸入墙内非抗震区不小于600mm,抗震区不小于1000mm。 构造柱砌筑施工图 构造柱支模施工图 (16)挑砖:砖挑檐、窗台虎头砖、墙上腰线和附墙暖气沟的支点等,均用挑砖来完成。挑砖应该以丁砖挑出,有一皮挑、二皮挑和一二皮间隔挑。每次挑出60mm,最大不大于砖长的1/3,挑出的总和不宜大于墙厚的1/2。挑砖时应挂线,使挑头齐平。砖挑檐砌筑时,每皮都应先砌里面,再砌外面。 挑砖砌筑示意图 (17)虎头砖:用在窗台上的侧砌挑砖,有平砌和斜砌两种。斜砌时用砂浆找坡,里比外高20mm,伸出60mm。虎头砖的两端应伸入窗边墙约半砖。所有窗台都应挂通线,砂浆强度要高些,灰缝要饱满。 窗台虎头砖砌筑示意图 2/2 首页上一页12 |
