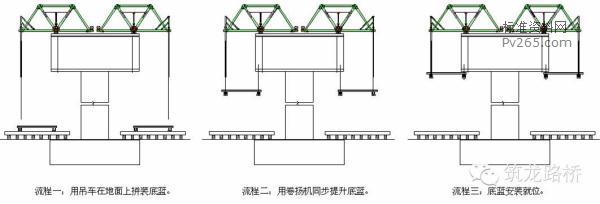

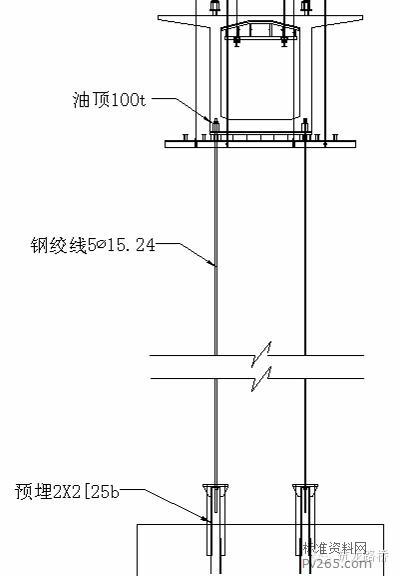

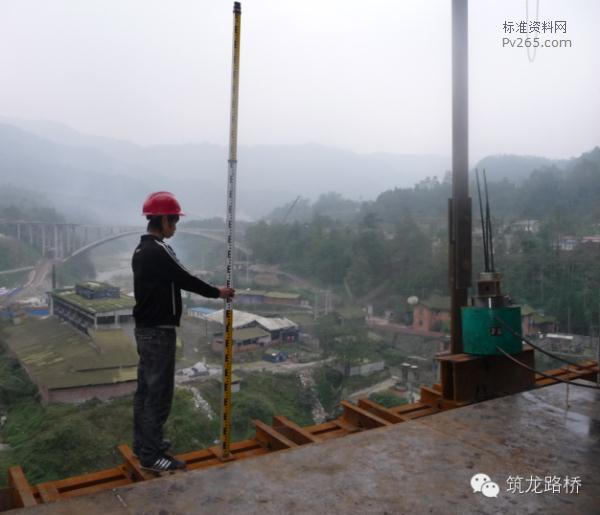

7、安装底篮系统 可以在地面拼装,也可以在托架上拼装 8、挂篮拼装技术要求 1)在已浇1#块箱梁两侧腹板顶面位置测量放样行走轨道中心线及安装行走轨道时,行走轨道允许偏差为:+2mm~-2mm; 2)用砂浆( M20级)调平行走轨道中心线时,两侧行走轨道中心线位置调平层面高差不得超过5mm; 3)安装吊带时,前后吊带的线形一定要顺直 9、挂篮预压 荷载为最重的块段重的1.2倍。加载与卸载一样,分5级进行。 10、观测项目 1)后锚上挠值 2)前支点沉降值 3)主桁前端销子处下挠值 4)主桁片上前横梁吊带处 5) 底篮前横梁吊带处挠度 11、观测点布置 1)在底篮前横梁各吊带位置设置观测点:观测底篮变形值; 2)在前承重桁架悬臂端、竖腹杆位置设置观测点:观测前承重桁架变形; 3)在后锚固横梁设置观测点:观测后锚变形情况,确认后锚是否紧固。 来源:筑龙 4/4 首页上一页234 |
