9.打胶前需要做好以下几项工作:

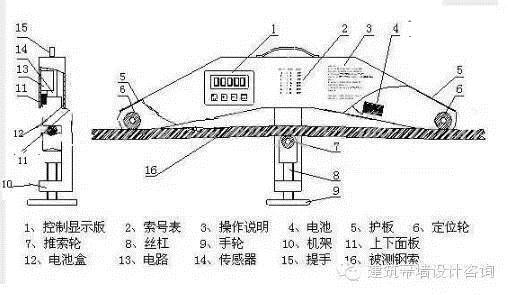

(1)应用 “二甲苯”擦净玻璃及钢槽需打胶的部位。 (2)玻璃与钢槽之间的缝隙用泡沫棒塞紧,注意平直,留出净高 6mm的打胶厚度。 (3)所有需打胶部位应粘贴保护胶纸,注意胶纸与胶缝平行。 10.玻璃打胶时,先根据胶缝的大小给玻璃胶口切开相应斜口,打胶要保持均匀,操作顺序一般是:竖向胶缝,由上向下。 11.胶注满后,要检查胶缝里面是否有气泡,若有,应及时处理,消除气泡。 12.表面修饰好后,迅速将粘贴在玻璃上的胶纸撕掉。 13.待胶固化后,清洁内外玻璃,做好防护标志。 质量控制 由于拉索的二次调节定位,有必要在玻璃打胶之前再作一次全面的施工质量检查,如:玻璃面板的三度校正、各类锚固件的螺栓连接的可靠性,尤其是有结构或钢柱参与拉杆支承结构的,观察其有无变形,并作必要的记录。 质量控制要点: 1、 经测量纠偏的予埋件及锚固件,高差﹤2mm、平面位置差﹤3mm、轴向差﹤1mm(以3﹒6m高度计)为宜。 2、 第二次拉索调节定位,质量控制的要点是: ①使玻璃面在达到幕墙的水平、垂直、平面三度的基本要求的同时,保证拉索的正确张拉力及一致性; ②锁头锁紧后的有效性。
3、 材料的合格性。在玻璃幕墙中,作为结构材料尤需加强检查, 必要时进行强度的复查。这些结构材料有钢支承结构件,如:钢柱、锚固件、螺栓、不锈钢拉索、驳接件等。在检查复验时,同时逐根进行外观检查;螺纹连接时,尤其须注意螺纹的配合公差,这往往容易被忽视。 4、 玻璃与驳接头安装时,须予注入密封胶,再进行螺纹拧紧,以防雨水从孔中渗漏。以及驳接头紧固程度的检查。 【版权归原作者所有,如涉版权请联系我们,谢谢】 6/6 首页上一页456 |
