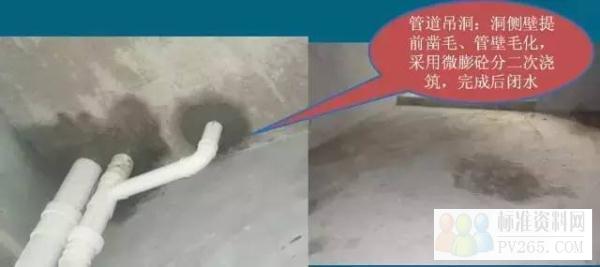

室内砼(砂浆)楼地面施工 内墙面抹灰、管道口吊洞完成开始施工,施工内容:基层清理、浇水湿润、打点、冲筋、刷素水泥结合浆、摊铺砼(砂浆)、槎平、压实,养护等,参考工期每层2天,共72天。 卫生间防水层施工 室内砼(砂浆)楼地面层完成后开始施工,施工内容:面层试水、渗点处理、墙根倒角、细部处理基层干燥、刷处理剂、加设附加层(管道及墙根部)、刷涂膜防水层、闭水试验、防水保护层施工等,参考工期每层1天,共34天。 楼梯间踏步施工 室内砼(砂浆)楼地面层完成后开始施工,施工内容:踏面放踏步线、基层处理、刷素水泥结合层、抹底层灰找平、找方、水泥砂浆面层槎平、压光、养护、成品保护等,参考工期每层1天,共34天。 楼梯扶手、护窗栏杆施工 楼梯间踏步完成后开始施工,施工内容:扶手、栏杆制作、安装、成品保护等,参考工期每层1天,共34天。 室内涂饰施工 室内楼地面层完成50%后开始施工,施工内容:基层处理、找角、打底找平、分遍批涂、刷面漆、刷踢脚线、成品保护等,参考工期每层2天,共68天。 地下车库地坪漆施工 地下室所有工程完成开始施工,施工内容:基层处理、找角、打底找平、刷面漆、标示标线、车挡等刷等。 公共部分精装 室内楼地面完成后开始施工,施工内容:工作面移交、电气线路改造、吊顶、墙面砖、地砖、电梯门套、灯具安装等,参考工期60天。 入户门及防火门安装 精装地砖完成后开始施工,施工内容:施工准备、测量、安装固定、打胶等,参考工期30天。 六、屋面工程施工阶段屋面工程施工 开始施工,施工内容:基层处理、保温层、找坡层、找平层、刷基层处理剂、防水层铺设、防水隔离层、保护层等,参考工期每层30天。 七、电梯安装施工阶段室内电梯安装调试 内墙抹灰完成开始施工,施工内容:设备进场验收,土建交接检验,驱动主机,导轨,门系统,轿厢,对重(平衡重),安全部件,悬挂装置,随行电缆,补偿装置,电气装置,整机安装验收等,参考工期50天。 八、给水排水及采暖工程施工阶段室内给、排水及采暖系统安装 施工内容:给水管道及配件安装、室内消火栓系统安装、给水设备安装、管道防腐、绝热;排水管道及配件安装、雨水管道及配件安装,及系统试验等。 室外给、排水及供热管网 |
