工程部资料归档、保管、移交、整理

时间:2016-05-19 来源:网络 作者:佚名 收藏到我的收藏夹
简介:一、工程档案资料归档责任划分 1、工程准备资料(包括开发报建、招投标资料等),由各经办部门直接向监察室归档。 2、工程监理资料主要由监理单位负责编制并归档。 工程监理资料由具有工程监理职责

5、工程资料统一采用A4纸规格,不符合标准的原始资料要通过折叠和粘贴的方式达到A4幅面(297mm×210mm)规格,图标栏露在外面。由政府及专业检测机构编制的装订成册的文件材料(如勘察报告)除外。

6、工程资料尽量使用计算机打印(签名和日期除外),不得使用涂改液修改;签字和盖章程序要完备,不得使用圆珠笔、铅笔、复写纸等易褪色的书写材料。

7、工程文件的纸张应采用能够长期保存的韧性大、耐久性强的纸张。图纸一般采用蓝晒图,竣工图应是新蓝图,不能使用二底图。计算机出图必须清晰,不得使用计算机出图的复印件。

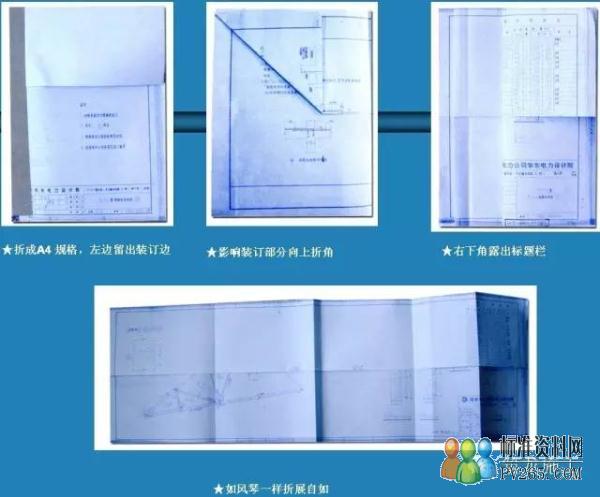

8、所有竣工图均应加盖竣工图章设计出图专用章。竣工图的折叠方式要符合档案馆的要求(一般情况下是折成手风琴的样式,见下图1)竣工图章的基本内容应包括:“竣工图”字样、施工单位、编制人、审核人、技术负责人、编制日期、监理单位、现场监理、总监。


竣工图章应使用不褪色的红印泥,应盖在图标栏上方空白处。(图章示例见下图2)


9、凡施工图结构、工艺、平面布置等有重大改变,或变更部分超过图面1/3的,应当重新绘制竣工图,并在图标上方或旁边以文字注明变更修改依据。

10、制作竣工图只能以图纸会审、设计变更、工程洽商单三种为修改依据。

五、工程部整理规范程序

(一)、资料的整理及排列


 1、整理方法


日常收集整理:按项目-单位工程进展先后所形成的资料类型装盒,按《工程技术资料归档移交规范整理要求列表》分类组卷。

附件1:    工程技术资料归档移交规范整理要求列表

序号

资料分类

规范整理要求

备注

1

勘察报告

按项目综合组卷


2

分包单位资质报验

按项目综合组卷


3

监理规划、细则及旁站方案

按单位工程分类型分别组卷


4

监理日志

按单位工程组卷


5

监理月报

按单位工程组卷


6

监理总结

按单位工程组卷


7

旁站记录

按单位工程组卷


8

监理工作联系单及回复

按单位工程、工序组卷


9

往来函件

按项目-施工单位综合组卷


10

工程开工报告及开工令、进场通知、延期批复

按单位工程分类型分别组卷


11

施工组织设计及分部工程施工方案

按单位工程组卷


12

材料报验

按单位工程、分专业组卷


13

检测报告

按单位工程组卷


14

竣工资料(含各种施工记录)

按单位工程组卷










备注:对于单位工程的划分,可以参照施工许可证或者根据现场实际情况划分,比如高层,可能是几栋楼组合在一起才是一个单位工程,对于别墅等资料较少的单体,可以按片区或者组团进行划分。几个项目共用并且无法分开的资料,可以组综合卷。

移交时整理要求:


(1)清整、检查各阶段形成的资料,确保严格按照附件1分类组卷;

(2)督促各工程师清理个人手中资料,将应归档的文件补充归档;

(3)粘贴案卷背脊:根据资料内容编写案卷题名及填写相关内容;

(4)将已装盒的卷内资料按件进行编流水号,页号从“1”开始,用铅笔书写在文件右下角,双面书写的文件,背面在左下角书写编号,折叠后的图纸一律写在右下角,并编制卷内目录。  (见附件)


(5)制作卷封皮及备考表(见附件)

(6)所有收发文要登记台账(见附件)



2、整理步骤


组卷年度:同类型、同一盒中资料最晚形成的时间就是组卷时间。

(1)根据工程进展顺序清整已装盒的资料,先按“单位工程-类型”的标准分类,然后分别按年度先后依次编顺序号,如:2002、2003、2004……。

A、不同档案盒或卷的排列方法:


同一个项目竣工工程、同一工程阶段的资料,则以组卷年度先后从低年度到高年度依次编号排列,以此类推,案卷盒的排列如:2008、2009……。

B、同一盒或卷内资料的排列方法:


同项目、同类型的资料放置于同一盒中或卷中。同一盒或卷内的资料按形成年度先后从低年度到高年度依次编号排列。 2/3 首页上一页123下一页尾页
